Анализ бизнес-процессов разбирает путь заказа от заявки клиента до оплаты и отделяет время, когда над заказом работают, от времени, когда он лежит и ждёт. В анализ входят четыре вещи, граница процесса по клиенту, время каждого шага, потери по восьми видам из бережливого производства и перевод этих потерь в рубли. В типичном процессе обработки заявок ценность заказу добавляет около десятой части пути, и в остальных девяти десятых ищут потерю денег.

Отдельно в конце разобрано, как превратить находки анализа в деньги, какие вопросы задать себе перед замером, как на них ответить и как закрывать их дальше быстрее, отдав часть работы ИИ.

Виды потерь в бережливом производстве и как они выглядят в офисе

Классификацию потерь придумали для конвейера, но в офисе она читается почти дословно, только вместо деталей между столами ходят заявки и счета.

Список из семи видов составил Тайити Оно для производственной системы Toyota (словарь Lean Enterprise Institute). В нём перепроизводство, ожидание, лишняя транспортировка, лишняя обработка, лишние запасы, лишние движения и исправление, то есть проверка, переделка и брак. Восьмой вид, нереализованный потенциал сотрудников, добавили позже, когда бережливое производство вышло из цеха в остальную компанию (The Lean Post).

Восемь видов потерь на пути заявки

Вид потерьКак выглядит на пути «заявка → оплата»Что посчитать
Перепроизводствокоммерческие предложения (КП) тем, кто не собирался покупатьпроцент КП без ответа клиента
Ожиданиезаявка лежит до согласования скидки или ответа складачасы между шагами
Лишняя транспортировкатовар везут на второй склад и обратноперемещения на один заказ
Лишняя обработкасмету пересчитывают в трёх таблицахминуты на повторный ввод
Лишние запасыпачка необработанных заявок, остатки под планзаявки в работе, рубли в остатках
Лишние движенияменеджер ищет цену и остаток в разных местахминуты поиска на заказ
Исправлениеперевыставленный счёт, пересорт, возвратпроцент заказов с переделкой
Нереализованный потенциалкладовщик знает причину пересорта, но его не спрашиваютпредложения сотрудников за квартал

Из восьми строк я бы начинал со второй и седьмой. Ожидание и переделку видно в датах любой выгрузки, а остальные шесть видов обычно оказываются их причинами.

Процесс начинается у клиента и у него же заканчивается

Граница процесса проходит по клиенту, от его заявки до его оплаты, и от неё зависит, найдёте ли вы потерю вообще.

Стандарт ГОСТ Р ИСО 9000-2015 называет процессом совокупность видов деятельности, использующих входы для получения намеченного результата (пункт 3.4.1). Для собственника результат один, деньги клиента на счёте. Поэтому замер идёт от заявки до оплаты, а заказы, вернувшиеся с жалобой, считают отдельно, как исправление.

По моему опыту, анализ, начатый с затрат отделов, находит экономию в каждом отделе и рост расходов у компании в целом. На разборах оптовой торговли снабжение берёт товар большими партиями ради скидки, склад забит, новую партию ставят на арендованную площадку и потом везут обратно, а логистика просит ещё машину. Каждый отдел свой показатель выполнил.

Поэтому я меряю один путь, от заявки до денег на счёте, и только потом смотрю, где он застревает (заказ ведь идёт поперёк организационной структуры). Как связать показатели отделов с общим результатом, разобрано в статье о ключевых показателях сотрудника.

Заявка лежит без движения почти всё время

Над заявкой работают минуты, а живёт она в компании днями, и разница между этими числами становится главной находкой анализа.

Отношение времени, которое добавляет заказу ценность, к полному пути называют эффективностью цикла процесса. В таблице из книги Майкла Джорджа «Lean Six Sigma» 2002 года в процессах обработки заявок и документов такое время обычно занимает 10 % пути, у лучших в мире 50 %, а процессы после бережливой перестройки переходят за 25 % (Quality America). Остальное приходится на ожидание и на работу, за которую клиент не платит.

Время пути считают без секундомера

Полный путь заявки даёт закон, который Джон Литтл доказал в 1961 году (Operations Research). Если поток заявок ровный, среднее число заявок в работе равно среднему числу новых заявок за день, умноженному на среднее число дней пути. Значит, дни пути равны заявкам в работе, делённым на новые заявки за день, и обе величины берут средними за месяц.

Представим компанию, которая отгружает товар бизнесу со своего склада, а клиент платит по факту отгрузки. В среднем в день приходит 8 заявок, в работе одновременно 48, и путь от заявки до оплаты занимает 48 / 8 = 6 рабочих дней, то есть 2 880 рабочих минут. Работы на одну заявку 140 минут (расчёт и коммерческое предложение 40, согласование скидки 10, сборка 60, отгрузка 20, счёт 10). Это 140 из 2 880 минут, то есть 4,9 % пути, и даже если вся она добавляет ценность, эффективность цикла выходит меньше типичных 10 % по таблице Джорджа.

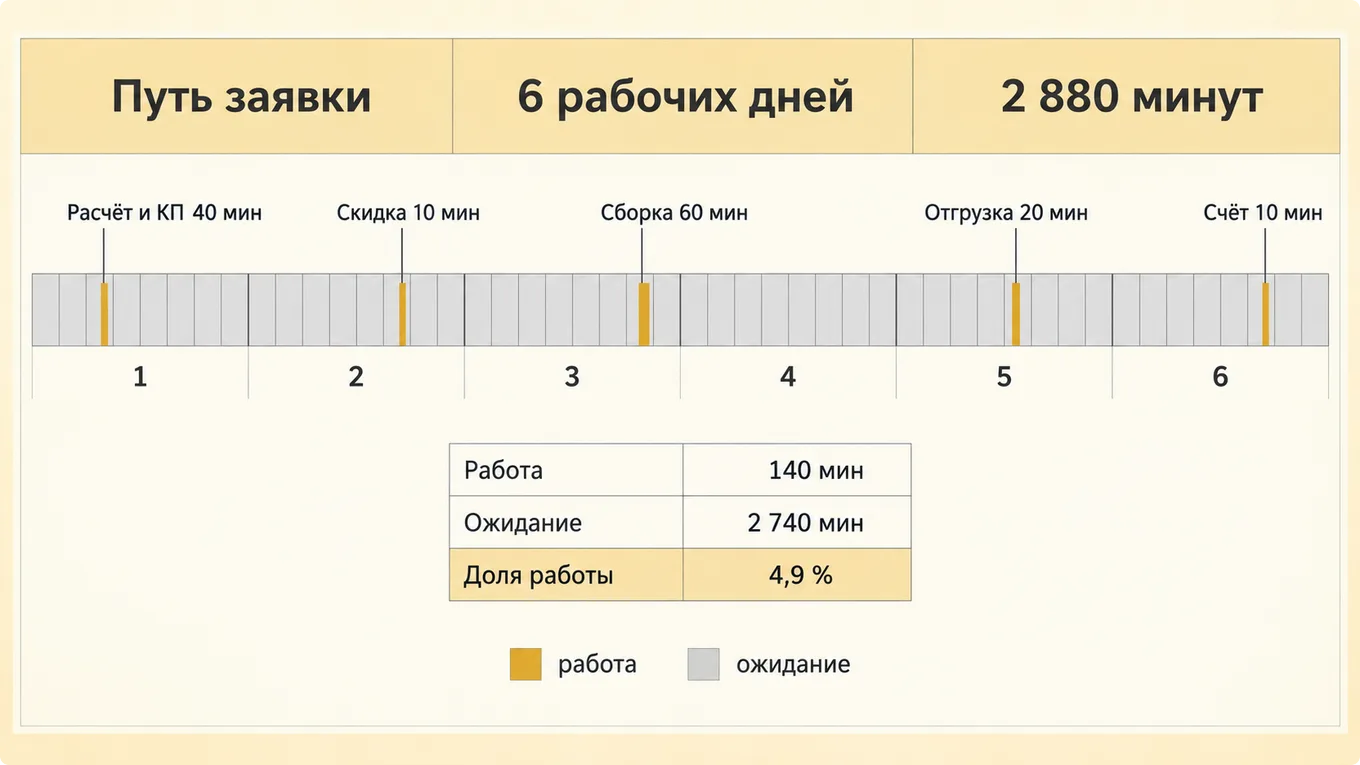

Схема пути заявки: шесть дней ожидания и пять коротких отрезков работы
Схема устройства, данные условные. Место и ширина каждого отрезка работы на полосе выбраны для наглядности, точны только итоги внизу.

Быстрее значит дешевле, если сокращать ожидание

Ускорение обычно стоит денег, и собственник сначала считает зарплату нового менеджера или цену программы.

Если работа занимает 140 минут из шести рабочих дней, ускорять её почти бессмысленно. Сокращают ожидание, и для этого обычно хватает трёх распоряжений, кто согласует скидку без директора, в какой час склад собирает заказы и кто выставляет счёт в день отгрузки. Новый порядок потом записывают в пошаговую инструкцию, SOP, иначе через месяц вернётся старый.

Каждая заявка в работе ещё не оплачена, и это деньги в пути. Представим компанию с 8 новыми заявками в день, 48 заявками в работе и средним заказом 60 000 рублей. В пути у неё 48 × 60 000 = 2 880 000 рублей. Если сократить путь до трёх дней при тех же 8 заявках, в работе останется 24 заявки на 1 440 000 рублей, и разница в 1 440 000 рублей придёт на счёт раньше, один раз, при переходе на новый ритм.

Для компании, у которой деньги кончаются раньше, чем приходят оплаты, это способ отодвинуть кассовый разрыв без кредита.

Нейросеть считает ожидание по выгрузке, а границу процесса выбирает собственник

Самую скучную часть анализа нейросеть снимает за минуты. Выгрузку заявок за месяц с датами поступления, отгрузки, счёта и оплаты она делит на этапы, считает дни между отметками и показывает, на каком переходе заявки лежат дольше всего.

Опасна она там, где врут данные. Дата смены статуса показывает, когда менеджер нажал кнопку, а не когда закончил работу, и модель этого не знает. Ещё она охотно допишет нормы вроде «согласование занимает час», которых в компании никто не устанавливал.

Деньги в этой задаче складываются из оплат, пришедших раньше, и часов людей, которые перестали переделывать счета. Собственнику остаются решения, которые машине не отдать. Где начинается и кончается процесс, какую потерю снимать первой и кто отвечает за путь заявки целиком?

Промпт: где заявка ждёт и сколько денег в пути

На вход идёт выгрузка из учётной системы на одну дату, все заявки за последний месяц и все, что ещё открыты, с номером, суммой и датами поступления, отгрузки, счёта и оплаты. Названия клиентов и имена менеджеров замените метками вида «клиент 1», персональные данные и коммерческую тайну в публичный чат не вставляйте. Подойдёт любая крупная модель, DeepSeek работает бесплатно и без VPN, ChatGPT и Claude мощнее, но с ограничениями доступа из России.

Промпт: скопируйте целиком
Роль. Ты аналитик процессов, который считает только по приложенной выгрузке.

Результат. Средний путь заявки и медиана в рабочих днях. Сколько процентов пути заявка ждёт на каждом переходе. Сумма неоплаченных заявок в работе. Три самых долгих перехода и деньги, которые придут раньше при вдвое коротком пути.

Зачем. Хочу понять, где заявка стоит, и получать оплату раньше, не нанимая людей.

Подзадачи строго по порядку, к следующей не переходи, пока не закрыта предыдущая.
1. Спроси, какие этапы проходит заявка, какое событие считаем началом, какое концом и сколько часов в рабочем дне. Без ответов дальше не иди.
2. Проверь выгрузку: дубли, даты не по порядку, заявки без даты поступления. Покажи их списком и спроси, исключать ли. Открытая заявка без даты оплаты ошибкой не считается, это заявка в работе.
3. Посчитай для каждой заявки рабочие дни между соседними датами и весь путь. Дай средний путь, медиану и самую долгую заявку.
4. Спроси, сколько минут работы уходит на каждый этап. Раздели минуты работы на минуты пути и дай долю работы в процентах.
5. Найди три перехода с самым долгим ожиданием и назови по каждому вид потери: ожидание, лишняя обработка, исправление или другой.
6. Посчитай сумму неоплаченных заявок в работе и ту же сумму при пути вдвое короче и том же числе заявок в день.
7. Под каждой находкой дай фразу, которую я завтра скажу ответственному за этап.

Нюансы. Говори просто, как управленец с управленцем. Дата статуса показывает момент нажатия кнопки, а не конец работы: если переход короче пяти минут или длиннее месяца, спроси, верно ли.

Рамки. Не выдумывай нормы, сроки и причины, которых нет в выгрузке и ответах. Мотивационные речи и рассуждения о важности опусти полностью.

Коротко: главное из статьи

  • Анализ бизнес-процессов разбирает путь заявки от поступления до оплаты и отделяет время работы от времени ожидания.
  • Видов потерь в бережливом производстве восемь, семь по классификации Тайити Оно и нереализованный потенциал сотрудников.
  • Границу процесса проводят по клиенту, от заявки до денег на счёте.
  • В процессах обработки заявок время, которое добавляет заказу ценность, обычно занимает 10 % пути, у лучших 50 %.
  • При ровном потоке путь заявки в днях равен среднему числу заявок в работе, делённому на среднее число новых заявок в день.
  • При том же числе заявок в день и том же среднем заказе путь вдвое короче вдвое уменьшает сумму неоплаченных заявок в работе.

Частые вопросы

Сколько видов потерь выделяют в бережливом производстве?

Тайити Оно, создатель производственной системы Toyota, выделил семь видов потерь, перепроизводство, ожидание, лишнюю транспортировку, лишнюю обработку, лишние запасы, лишние движения и исправление брака. Позже, когда бережливое производство пришло в офисы и сервис, к ним добавили восьмой, нереализованный потенциал сотрудников. Поэтому в учебниках встречаются и семь, и восемь видов, и обе цифры верны.

Что входит в анализ бизнес-процесса?

В анализ входят четыре шага. Сначала проводят границу процесса, от какого события клиента он начинается и каким заканчивается. Потом замеряют время каждого шага и делят его на работу и ожидание. Третьим шагом находят потери по восьми видам из бережливого производства, а четвёртым переводят их в рубли, в часы людей и в деньги, которые приходят на счёт позже, чем могли бы.

Что такое бизнес-процесс простыми словами?

Бизнес-процесс простыми словами описывает путь, по которому компания превращает запрос клиента в оплаченный результат. Стандарт ГОСТ Р ИСО 9000-2015 называет процессом совокупность видов деятельности, использующих входы для получения намеченного результата. Для собственника на входе стоит заявка клиента, а на выходе деньги на счёте и клиент без претензии.

Чем анализ бизнес-процессов отличается от оптимизации?

Анализ отвечает на вопрос, где и сколько процесс теряет, а оптимизация меняет процесс так, чтобы потерь стало меньше. Порядок важен, потому что без замера оптимизация обычно ускоряет минутную работу и не трогает ожидание длиной в несколько дней. После анализа видно, сколько процентов пути заявка движется, где три самых долгих перехода и сколько они стоят в рублях.
